01 Visão Geral 02 Regras Gerais 03 Fluxo Operacional 04 Sinalização 05 Refações 06 Copy no Docs 07 Boas Práticas
Documento Interno · Produção

FLUXO DE
SOCIAL MEDIA

Processo Fracionado por Fases

Regras, diretrizes e fluxo operacional para briefing, produção e aprovação de conteúdo de Social Media em fases.

Dúvidas: consultar Cleiton Novais

01
Fundamentos

Visão Geral

O modelo de produção de Social Media adota um sistema fracionado por fases, substituindo a entrega única de todos os criativos do mês. O objetivo é distribuir a carga de trabalho de forma equilibrada ao longo do mês, evitando o efeito cascata que ocorre quando o Designer precisa produzir muitas peças de uma vez para um único cliente, comprometendo a qualidade e a produção de outros clientes.

O modelo padrão divide a demanda em 3 fases, seguindo o critério D+1: cada etapa do fluxo avança no dia seguinte à conclusão da anterior (briefing, copy, aprovação, produção e aprovação de cada fase), garantindo um ritmo contínuo e previsível ao longo do mês.

02
Diretrizes

Regras Gerais

2.1. Briefing

Regra Crítica

O Account deve realizar o briefing da task até, no máximo, o dia 04 do mês anterior ao mês de publicação.

O briefing deve ser apresentado ao cliente como um "planejamento antecipado", reforçando organização e proatividade. Logo, não existem "urgências": precisamos mapear nosso desenvolvimento e criar estratégias para a divulgação. Entre em contato com o seu cliente, deixe mapeado tudo o que for necessário utilizar no mês seguinte e pesquise as sazonalidades do mercado para o nicho.

2.2. Reels: Regra Especial

Regra Crítica

Não é permitido incluir mais de 1 (um) Reels por fase.

  • Se o briefing contemplar mais de 4 Reels no mês, a demanda deverá ser automaticamente dividida em 4 fases, sendo 1 Reels alocado em cada fase.
  • Essa regra é inegociável, pois Reels demanda esforço criativo significativamente maior do que outros formatos. Mas, caso haja alguma necessidade extrema, comunicar o Coordenador e o Designer do time para entrar em consenso antes de qualquer decisão.

2.3. Número de Fases: Referência Padrão

O número de fases é adaptativo e pode ser ajustado pelo Account conforme o volume de criativos e acordos com o cliente. A tabela abaixo serve como referência:

Total de CriativosFases SugeridasDistribuição Sugerida
Até 41 faseTudo em uma única entrega
5 a 82 fasesEx.: 3+3 ou 4+4 (máx. 4 criativos por fase)
9 a 12 (padrão)3 fasesEx.: 4+4+4 (máx. 4 criativos por fase)
Mais de 124 fasesEx.: 3+3+3+3 (máx. 4 criativos por fase e 1 Reels por fase)

Exemplo: se o briefing contemplar 10 criativos, o Account pode optar por 3 fases (4+3+3) ou 2 fases com 4+4 e 1 fase com os 2 restantes, respeitando o limite de 4 criativos por fase.

2.4. Flexibilidade e Autonomia do Account

  • O Account tem autonomia para ajustar o número de fases e a distribuição de criativos por fase, desde que respeite a regra de Reels (máx. 1 por fase), o limite de 4 criativos por fase e o prazo de briefing (até o dia 04 do mês anterior). Aumentar o limite de criativos por fase somente é permitido mediante alinhamento prévio com o Designer e o Coordenador.
  • Caso haja um acordo específico com o cliente (entregas diferentes do padrão), o Account deve registrar na task o critério utilizado.
  • A meta é sempre garantir que a demanda caiba dentro de uma semana de produção por fase, sem sobrecarregar o Designer ou prejudicar outros clientes.
03
Operação

Fluxo Operacional Padrão

Abaixo está o fluxo padrão com 3 fases (modelo para ~12 criativos). Para demandas menores ou maiores, ajuste o número de fases conforme a seção 2.3.

EtapaResponsávelAção
1AccountRealiza o briefing completo da task (até o dia 04 do mês anterior). Define o número de fases e a distribuição de criativos por fase.
2CopywriterDesenvolve toda a copy do mês com base no briefing.
3AccountRevisa e aprova a copy. Ajusta se necessário antes de avançar.
4DesignerFASE 1: Produz os criativos da primeira fase (ref.: ~4 peças). Máx. 1 Reels.
5AccountApresenta ao cliente os criativos da Fase 1. Aprovações e refações devem ser registradas nesta fase.
6DesignerFASE 2: Produz os criativos da segunda fase (ref.: ~4 peças). Máx. 1 Reels.
7AccountApresenta ao cliente os criativos da Fase 2. Refações desta fase ficam registradas aqui.
8DesignerFASE 3: Produz os criativos da terceira fase (ref.: ~4 peças). Máx. 1 Reels.
9AccountApresenta ao cliente os criativos da Fase 3. Refações desta fase ficam registradas aqui.
10GTRealiza a postagem dos criativos aprovados conforme calendário editorial.
11AccountFinaliza a task após confirmação de todas as postagens.

Observação: para demandas com 4 fases (mais de 12 criativos ou mais de 4 Reels), repetir o bloco Designer → Account entre as etapas 8 e 9, adicionando a Fase 4.

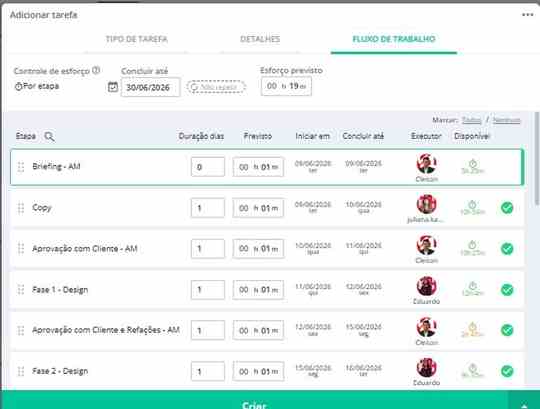

Exemplo de fluxo de trabalho completo dentro de uma única task no sistema, com etapas, prazos e executores
Referência: exemplo de fluxo de trabalho completo dentro de uma única task no sistema.
04
Nomenclatura

Sinalização na Task

O processo de Social Media é executado dentro de uma única task, com todas as fases desenhadas no fluxo de trabalho (conforme o ponto 3). Não são criadas tasks separadas por fase: a task avança internamente por etapas. Para identificar o cliente e o mês de publicação corretamente, siga o padrão de nomenclatura abaixo.

Formato do nome:

CLIENTE - [Nº criativos] Social Media [mês publicação/ano]

Exemplo:

JO&CO - [12] Social Media [08/2026]
Atenção

O mês indicado entre colchetes sempre se refere ao mês de publicação, não ao mês de planejamento.

Se o briefing ocorre em julho para publicar em agosto, o correto é [08/2026].

05
Ajustes

Gestão de Refações

As refações são gerenciadas de forma fluida ao longo das fases subsequentes. O princípio central é: enquanto o Designer já avança para a próxima fase, o Account aguarda o retorno do cliente sobre a fase anterior e insere os insumos de alteração na fase ativa no momento da resposta.

  • Refações da Fase 1 podem ser apontadas durante a Fase 2, caso haja tempo e o cliente responda dentro desse período. Caso a Fase 2 já esteja em andamento sem retorno do cliente, o apontamento pode aguardar e ser inserido na Fase 3.
  • Se o cliente só responder sobre a Fase 1 quando a Fase 3 já estiver ativa, os insumos entram na Fase 3. O Account insere a refação na fase que estiver em andamento no momento do retorno.
  • É fortemente recomendado que, ao menos, as refações das Fases 1 e 2 sejam apontadas antes do encerramento das fases seguintes. O ideal é que nenhuma refação de fases anteriores chegue sem ter sido sinalizada antes.
  • Caso ainda existam refações das Fases 3 ou 4 pendentes ao fim do fluxo principal, utilize as etapas de apoio (Design [Refação 1], Design [Refação 2], Design [Refação 3]) que estão ao final da task. Essas etapas só devem ser acionadas se as refações das Fases 1 e 2 já tiverem sido concluídas ou apontadas em fases anteriores.

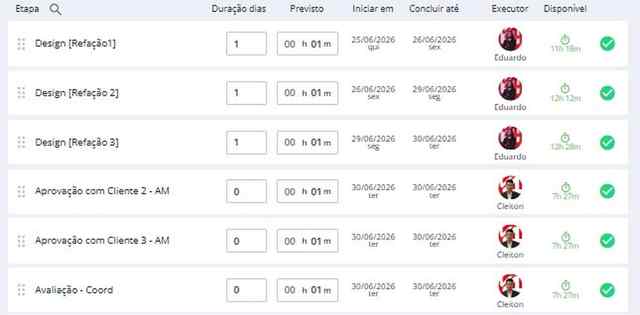

Etapas de apoio para refações residuais ao final da task, com prazos e responsáveis
Referência: etapas de apoio para refações residuais ao final da task.

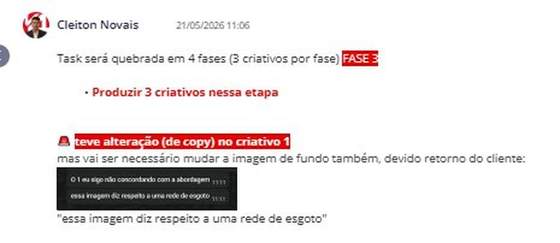

Exemplo de apontamento de refação de fase anterior sendo adiantada dentro de uma fase ativa
Referência: exemplo de apontamento de refação de fase anterior sendo adiantada dentro de uma fase ativa.
06
Organização

Organização da Copy no Google Docs

Para facilitar o trabalho do Designer durante a produção, as copies devem ser organizadas em abas (tabs) separadas dentro do documento do Google Docs: uma aba por fase ou por criativo, conforme a complexidade da demanda.

  • Organize as abas com nomes claros: Fase 1, Fase 2, Fase 3.
  • Isso evita que o Designer precise vasculhar um documento único e extenso, reduzindo erros e agilizando a produção de cada fase. Além disso, caso haja Reels no mês, eles devem estar obrigatoriamente distribuídos um por fase e identificados claramente na aba correspondente, evitando que o Designer precise procurar qual Reels produzir primeiro.
  • O link do documento deve estar registrado na task antes da etapa do Designer.
Exemplo de abas por fase dentro de um documento Google Docs
Referência: exemplo de abas (tabs) por fase dentro de um documento Google Docs.
07
Referência Rápida

Boas Práticas

  • Briefing antecipado: quanto antes o briefing for concluído, mais tranquila será a produção para toda a equipe.
  • Comunicação clara com o cliente: apresente as entregas fracionadas como um benefício: o cliente recebe conteúdo validado com mais frequência e tem mais oportunidade de ajustar a comunicação ao longo do mês.
  • Registro na task: todas as decisões de distribuição de fases, ajustes e acordos com o cliente devem estar registrados na task para rastreabilidade.
  • Respeito ao fluxo: o Designer não deve iniciar uma nova fase sem a sinalização de aprovação do Account na fase anterior.
